Expenses and Costs:預算管理

更新時間:Jan 21, 2026

通過預算制定支出計劃,設定消費預警閾值,即時跟蹤預算執行進度。當實際消費或預測消費超出閾值時自動推送預警通知,確保支出處於可控狀態。

什麼是預算管理

預算管理是阿里雲提供的成本最佳化工具,通過為組織、部門、專案或指定雲產品設定預算,高效監控雲上消費,避免產生預期外費用。

參照預算計劃來跟蹤實際支出,設定好預算金額和警示規則後,系統會在觸發預警閾值時,通過郵件、站內信等方式,主動發送預警通知,協助您隨時瞭解預算執行情況。

您也可以通過預實分析,來分析預測消費與實際支出的變化趨勢,從而實現動態調整。

預算管理支援以下兩種預算類型:

  • 費用預算:主要針對資源產生的費用,按照帳號、產品等維度,設定以年、季、月為周期的金額預算和對應的預警閾值。當實際消費金額或預測金額達到預警閾值時,發送預警通知。

  • 使用率與覆蓋率預算:主要對節省計劃、預留執行個體券、儲存容量包的使用率和覆蓋率進行監控,按照帳號、地區、執行個體等維度,設定以年、季、月為周期的使用率、覆蓋率預算,以及預警閾值。當使用率、覆蓋率達到預警閾值時,發送預警通知。

當觸發預警閾值時,系統會發送訊息通知,但不會限制實際的資源使用。請結合實際情況處理。

建立預算

首次使用預算管理功能需要開通。登入费用与成本控制台,在左側導覽列中找到預算管理,單擊免費開通。開通後需等待24小時,且帳號下有消費資料後才能正常使用。

請按照以下步驟建立預算,包括選擇預算類型、設定預算名稱、選擇預算範圍、設定預算周期、臨界值規則和預警配置,最後點擊完成儲存預算。

建立費用預算

  1. 登入费用与成本控制台,在預算管理頁面,單擊建立預算


  2. 选择预算类型:進入新建预算頁面,選擇預算類型:费用预算,然後點擊下一步

  3. 设置预算:根據以下提示,填寫預算的基础信息预算计划

    填寫預算基础信息

    基礎資訊

    說明

    预算名称

    • 圍繞預算的用途和情境,定義一個合適的名稱。

    企业/组织/账号

    • 對於開通了企業財務或企業多帳號的MA帳號,可選擇為MA帳號或成員帳號編製預算。

    • 對於企業財務管理下的成員帳號,僅支援為本帳號編製預算。

    预算范围

    • 可按照財務單元、Owner帳號、地區、產品、產品明細、消費類型等維度設定預算的具體範圍。

    • 針對單項預算,可以點擊新增建立多個範圍。

    滚动周期

    • 指預算金額匯總的周期,可按年、季、月三個維度設定。

    起止日期

    • 根據設定好的滾動周期,選擇該預算的起止有效日期。起止日期範圍建議不超過24個滾動周期。

    预算备注

    • 為預算補充說明相關資訊。

    基礎資訊填寫完後,右側將展示歷史消費情況,以及未來消費預測。

    填寫预算计划

    預算計劃

    說明

    预算计划类别

    根據設定的滾動周期和起止範圍選取:

    • 固定值:在起止日期範圍內,填寫固定金额,則每個滾動周期內的預算金額相同。消費金額對應賬單中的“應付金額”。

    • 不同值:在起止日期範圍內,每個滾動周期內的預算金額可自訂設定,不同滾動周期下支援設定時間不同:

      • 滾動周期為月,最多支援設定12個滾動周期的預算金額。

      • 滾動周期為季,最多支援設定4個滾動周期的預算金額。

      • 滾動周期為年,最多支援設定3個滾動周期的預算金額。

    預算總額

    • 無需填寫,根據起止日期範圍、滾動周期和預算計劃類別,自動匯總每個滾動周期的預算總額。

    預算資訊確認完成後,點擊下一步

  4. 设置预警:對本次預算設定警示規則以及訊息接收方式。單擊+添加一组预警,設定預警資訊。每條預算,可設定最多5組預警。

    預警內容

    說明

    预警对象

    • 本期实际值:根據當前滾動周期的實際消費金額,與本期預算金額對比發送預警通知。

    • 本期预测值:根據當前滾動周期的預測消費金額,與本期預算金額對比發送預警通知。

    • 累计预测值:根據您預算開始日期至當前日期的預測金額,與預算總額進行對比發送預警通知。

    • 累计实际值:根據您預算開始日期至當前日期的實際消費金額,與預算總額進行對比發送預警通知。

    阈值类型

    • 固定值:固定金額,超過該金額時觸發預警。

    • 百分比:按預算金額的百分比計算得出。

    最大阈值

    • 當實際值超過最大閾值時,觸發預警。

    预警备注

    • 補充說明預警資訊。

    消息设置

    • 設定接收預警的方式,可前往訊息中心設定訊息接收人。請確保您選擇的接收人擁有已驗證的郵箱,避免無法收到通知。

  5. 確認預算資訊:檢查所設定的預算資訊、預算額度、預警資訊。確認無誤後,單擊提交,即可產生預算與相應預警。

說明

費用預算建立後需T+2天才能查看實際值和預測值。

費用預算的預警通知,僅在超過預警閾值的T+1天,發送一次通知。

若所配置的預算生效期未開始,則不會發送預警通知;新增預警,將在T+1天后12:00(UTC+8)後生效。例如,北京時間5日09:00新配置的預警,會在6日12:00後生效;

建立使用率與覆蓋率預算

  1. 登入费用与成本控制台,在預算管理頁面,單擊建立預算


  2. 选择预算类型:進入新建预算頁面,選擇預算類型:使用率及覆盖率预算,然後點擊下一步

  3. 设置预算:根據以下提示,填寫預算的基础信息预算计划

    填寫預算基础信息

    基礎資訊

    說明

    预算名称

    • 圍繞預算的用途和情境,定義一個合適的名稱。

    企业/组织/账号

    • 對於開通了企業財務或企業多帳號的MA帳號,可選擇為MA帳號或成員帳號編製預算。

    • 對於企業財務管理下的成員帳號,僅支援為本帳號編製預算。

    抵扣资源

    • 支援節省計劃、預留執行個體券、儲存容量單位包。

    使用率及覆盖率

    • 使用率:使用率反映了資源的利用程度,使用率越高,說明該資源或執行個體使用越充分。

    • 覆盖率:覆蓋率反映了對隨用隨付資源的抵扣比例,覆蓋率越高,說明越有效地降低了成本。

    预算范围

    • 節省計劃:可按照資源類型、執行個體ID等維度設定預算範圍。

    • 針對單項預算,可以點擊新增建立多個範圍。

    滚动周期

    • 指預算金額匯總的周期,可按年、季、月三個維度設定。

    起止日期

    • 根據設定好的滾動周期,選擇該預算的起止有效日期。起止日期範圍建議不超過24個滾動周期。

    预算备注

    • 為預算補充說明相關資訊。

    基礎資訊填寫完後,右側圖表將展示歷史的使用率情況。

    填寫预算计划

    預算計劃

    說明

    预算计划类别

    根據設定的滾動周期和起止範圍選取:

    • 固定值:在起止日期範圍內,填寫预算百分比,則每個滾動周期內的預算相同。

    • 不同值:在起止日期範圍內,每個滾動周期內的預算百分比可自訂設定,不同滾動周期下支援設定時間不同:

      • 滾動周期為月,最多支援設定12個滾動周期的預算百分比。

      • 滾動周期為季,最多支援設定4個滾動周期的預算百分比。

      • 滾動周期為年,最多支援設定3個滾動周期的預算百分比。

    預算總額

    • 無需填寫,根據起止日期範圍、滾動周期和預算計劃類別,自動匯總每個滾動周期的預算總額。

    預算資訊確認完成後,點擊下一步

  4. 设置预警:對本次預算設定警示規則以及訊息接收方式。單擊+添加一组预警,設定預警資訊。每條預算最多可設定5組預警。

    預警內容

    說明

    最大阈值

    • 使用率或覆蓋率低於該閾值時觸發預警。

    预警备注

    • 補充說明預警資訊。

    消息设置

    • 設定接收預警的方式,可前往訊息中心設定訊息接收人。

  5. 確認預算資訊:檢查預算編製資訊無誤後,單擊提交,即可產生預算與相應預警。

說明

使用率與覆蓋率預算建立後需T+1天才能查看實際值。

查看預算

查看預算資訊

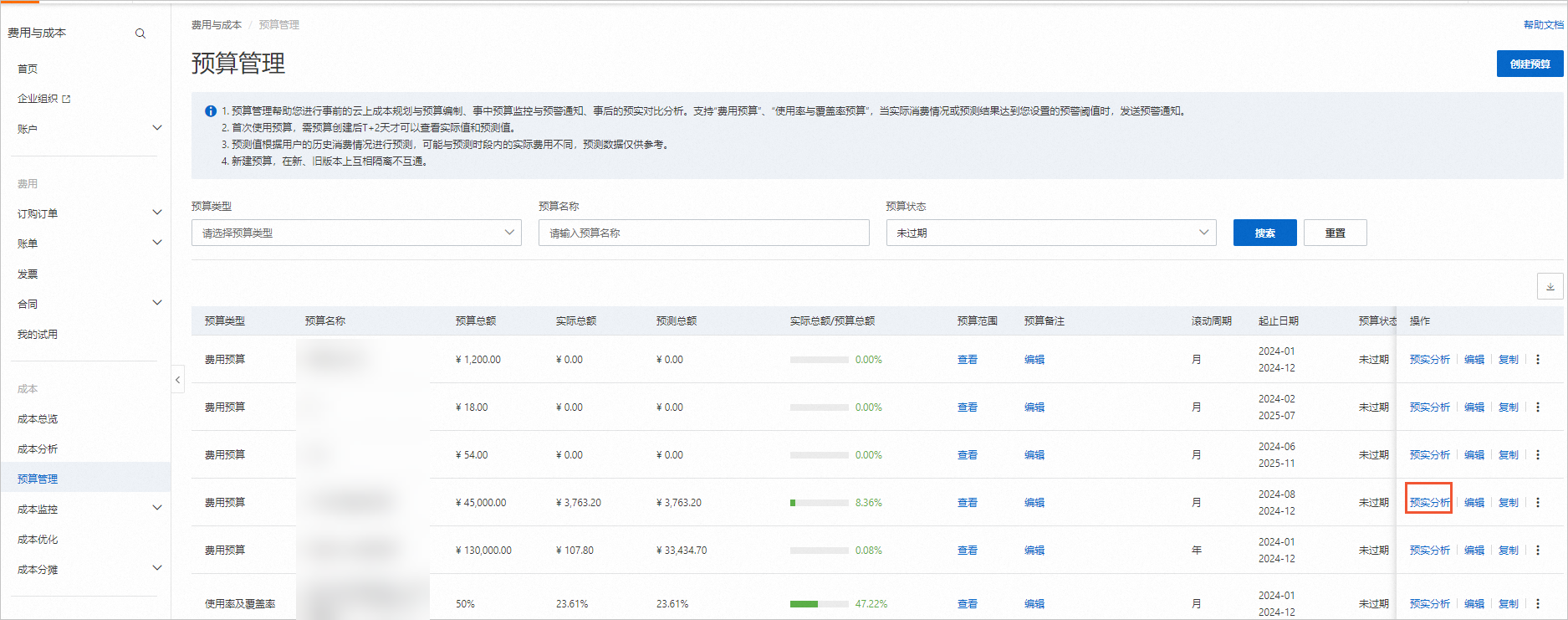

登入费用与成本控制台,在預算管理頁面,查看所建立的預算,包括预算类型预算名称预算总额实际总额预算状态等資訊:

  • 预算类型:“费用预算”或“使用率及覆盖率”。

  • 预算总额:從預算開始日期至預算結束日期的費用總和或使用率、覆蓋率。

  • 实际总额:從預算開始日期至當前日期的實際發生費用或使用率、覆蓋率。

  • 预测总额:從預算開始日期至當前日期的預測消費金額或使用率、覆蓋率。

  • 实际总额/预算总额:預算的實際執行進度。

  • 预算范围:點擊查看按鈕,瞭解預算所關聯的帳號、產品、地區等範圍資訊。

針對每條預算,您可以進行編輯複製刪除等操作,也可以將預算列表資訊下載匯出。


查看預實分析

選擇某項預算,點擊右側操作欄的预实分析,查看預算與實際消費金額的對比情況。


說明

預測值根據使用者的歷史消費情況進行預測,可能與預測時段內的實際費用不同,預測資料僅供參考。

  • 預實走勢:展示實際消費總額、預測總額按照月維度增長趨勢。

  • 本期預實:展示本期實際總額、本期預測總額,分別與本期預算總額的佔比。使用率與覆蓋率預算暫不支援進行預測。

  • 預算記錄:展示預算起止日期內,各滾動周期的實際值、預算值以及兩者之間的差異。

  • 發生明細

    • 針對費用預算的單個滾動周期,點擊实际发生明细,會跳轉至成本管理 > 成本分析,查看對應日期的消費詳細資料。

    • 針對節省計劃的使用率與覆蓋率預算,在單個滾動周期內,點擊实际发生明细,會跳轉至节省计划 > 使用率概况,查看對應日期的資源消費詳細資料;

  • 預警設定:點擊頁面右上方“設定預警通知”,可以修改該條預算對應的預警設定。

舊版控制台說明

登入費用與成本控制台,在左側導覽列中點擊成本管理 > 預算管理進行操作。整體流程參考上述指導。


如何制定有效預算

有效預算能提供清晰的財務路線圖,在不犧牲業務增長的前提下,實現成本的最佳化。

第一步:分析歷史消費資料和支出基準

查看過去3-6個月的雲支出賬單,找出每月固定支出和彈性變化:

  • 穩定成本:找出每月相對固定的開銷,例如長期啟動並執行伺服器、預留執行個體(RI)、資料庫服務等,這些構成了成本基準。

  • 彈性波動:觀察是否存在周期性波動,比如白天和夜間的峰穀消費變化,便於合理預測未來趨勢;找出異常峰值,如突發事件、資料移轉或效能測試導致的費用激增,將這些一次性成本從基準中剔除。

第二步:結合業務增量變化,細化成本預估

與相關業務和研發團隊溝通,瞭解近期業務上的變化:

  • 新專案或功能上線: 是否有新應用要部署,預計引入哪些新的雲端服務(如AI/ML服務),並預估初期成本。

  • 使用者或流量增長: 這意味著需要為更高的流量預留計算和頻寬資源。

  • 架構變更: 是否有計划進行服務遷移、技術棧升級或架構改造。

  • 資料量增長: 每月的資料存放區量需求是否在穩定上升,這會影響儲存和備份的預期成本。

第三步:細化預算範圍,實現成本精確分攤

將整體預算分解為更小的、有明確責任團隊的子預算,可以考慮以下幾種切分維度:

  • 按專案/產品線: 為每個獨立的產品或專案設立預算。

  • 按團隊/部門: 為“Team Dev”、“QA測試團隊”、“市場部”等分配預算。

  • 按環境: 為“生產環境”、“測試環境”、“開發環境”分別設定預算,防止測試環境資源濫用。

  • 按成本中心: 對於大型企業,可以根據內部財務的成本中心來劃分。

切分維度要與預算管理範圍結合,這就需要在規劃帳號體系、設計財務單元結構做好關聯映射。

第四步:設定金額,預留“緩衝”空間

雲環境充滿靈活與不確定性,建議在歷史平均支出和預估增量成本的基礎上,增加 10%~20%的緩衝。用於應對突發的效能問題、緊急的擴容需求或預期外的用量增長。
因此最終公式為:預算金額 = (歷史支出基準 + 未來增量成本) × (1 + 緩衝比例)

第五步:配置預警和分級反饋機制

通過警示規則,提前知曉預算進度,便於進行及時管控:

  • 設定多級閾值警示:

    • 50%(通知/FYI): 發送提醒郵件給專案負責人,告知預算已過半,目前狀態正常。

    • 80%(警告/Warning): 發送警告資訊到團隊,提醒關注支出增速,檢查是否有異常。

    • 100%(嚴重/Critical): 發送最進階別警示給負責人和財務,表明預算用盡,需要立即審查。

  • 建議使用“預測支出”警示,當預測支出將達到預算的100%時,可以有充足的時間對實際消費進行調整。

第六步:定期複盤與迭代

按照每月/季度召開成本複盤會議,分析預實偏差和原因、是否存在未考慮到的成本支出項、是否滿足當前業務發展目標等,並根據複盤結果動態調整下一期預算,持續迭代最佳化。
